Đến ngày 30/6, vốn chủ sở hữu của doanh nghiệp còn hơn 461,7 tỷ đồng, trong khi lỗ lũy kế lên gần 1.950 tỷ đồng và tổng nợ phải trả gần 9.793 tỷ đồng.
Vốn chủ sở hữu giảm mạnh, nợ trái phiếu hơn 4.179 tỷ đồng

Theo công bố tình hình tài chính 6 tháng đầu năm 2026, vốn chủ sở hữu của Trung Nam Thuận Nam tại ngày 30/6 còn hơn 461,7 tỷ đồng, giảm gần 73% so với mức 1.688,5 tỷ đồng cùng kỳ năm trước.
Vốn đầu tư của chủ sở hữu vẫn giữ nguyên ở hơn 2.411 tỷ đồng. Tuy nhiên, lỗ lũy kế đã lên gần 1.950 tỷ đồng, tăng thêm hơn 1.226 tỷ đồng, tương đương gần 170% so với cùng kỳ.
Riêng 6 tháng đầu năm, doanh nghiệp lỗ sau thuế hơn 27,6 tỷ đồng, trái ngược với mức lãi hơn 126 tỷ đồng cùng kỳ năm trước.

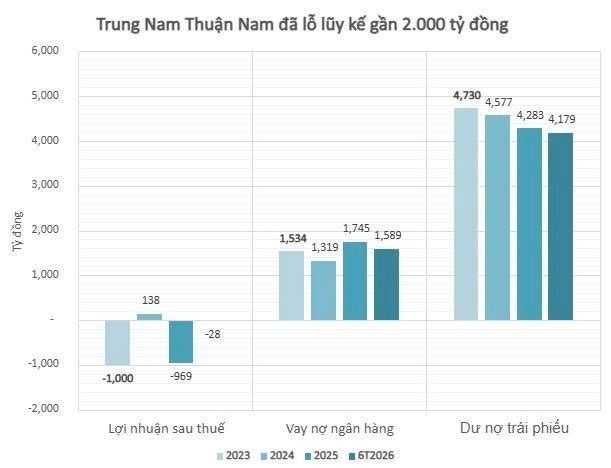

Ở phía nguồn vốn, tổng nợ phải trả tại cuối tháng 6 đạt gần 9.793 tỷ đồng, tăng gần 9%. Trong đó, nợ vay ngân hàng gần 1.588 tỷ đồng và dư nợ trái phiếu hơn 4.179 tỷ đồng.

Các khoản phải trả khác cũng tăng gần 39%, từ hơn 2.905 tỷ đồng lên hơn 4.024 tỷ đồng. Lượng trái phiếu đang lưu hành hiện lớn gấp khoảng 9 lần vốn chủ sở hữu của Trung Nam Thuận Nam.
Dù áp lực nguồn vốn tăng, doanh nghiệp vẫn thực hiện các nghĩa vụ gốc và lãi trái phiếu trong nửa đầu năm. Theo báo cáo mới nhất, Trung Nam Thuận Nam đã chi tổng cộng khoảng 308 tỷ đồng, gồm gần 172,5 tỷ đồng tiền lãi và 135,6 tỷ đồng tiền gốc. Tại cuối tháng 6, báo cáo không ghi nhận khoản gốc hoặc lãi nào còn chưa thanh toán.
Nhà máy điện mặt trời 450 MW và các dự án của Trung Nam Group

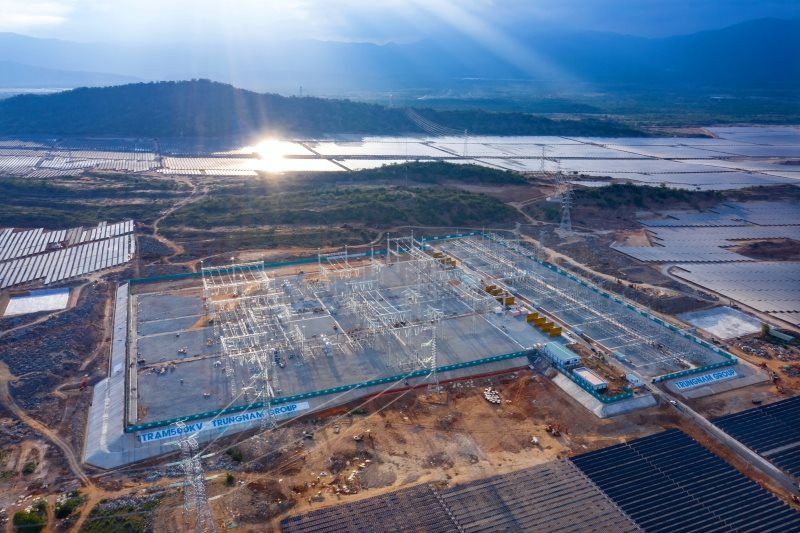

Trung Nam Thuận Nam thuộc hệ sinh thái Trung Nam Group và là chủ đầu tư Nhà máy điện mặt trời Thuận Nam công suất 450 MW, với tổng mức đầu tư khoảng 11.482 tỷ đồng.

Ngoài nhà máy điện, dự án còn gồm trạm biến áp 500 kV và hệ thống đường dây truyền tải để đưa điện lên lưới quốc gia. Tính theo một nhà máy đơn lẻ, đây là dự án điện mặt trời công suất lớn nhất Việt Nam. Nếu tính theo cụm dự án, quy mô này đứng sau các cụm Ea Súp, Lộc Ninh, Dầu Tiếng với công suất khoảng 600-800MWp.
Trung Nam Group cũng đang triển khai dự án chống ngập do triều tại TP.HCM, với tổng mức đầu tư gần 10.000 tỷ đồng. Công trình được tái khởi động từ đầu tháng 2/2026 sau thời gian dài vướng mắc và hiện bước vào giai đoạn hoàn thiện.

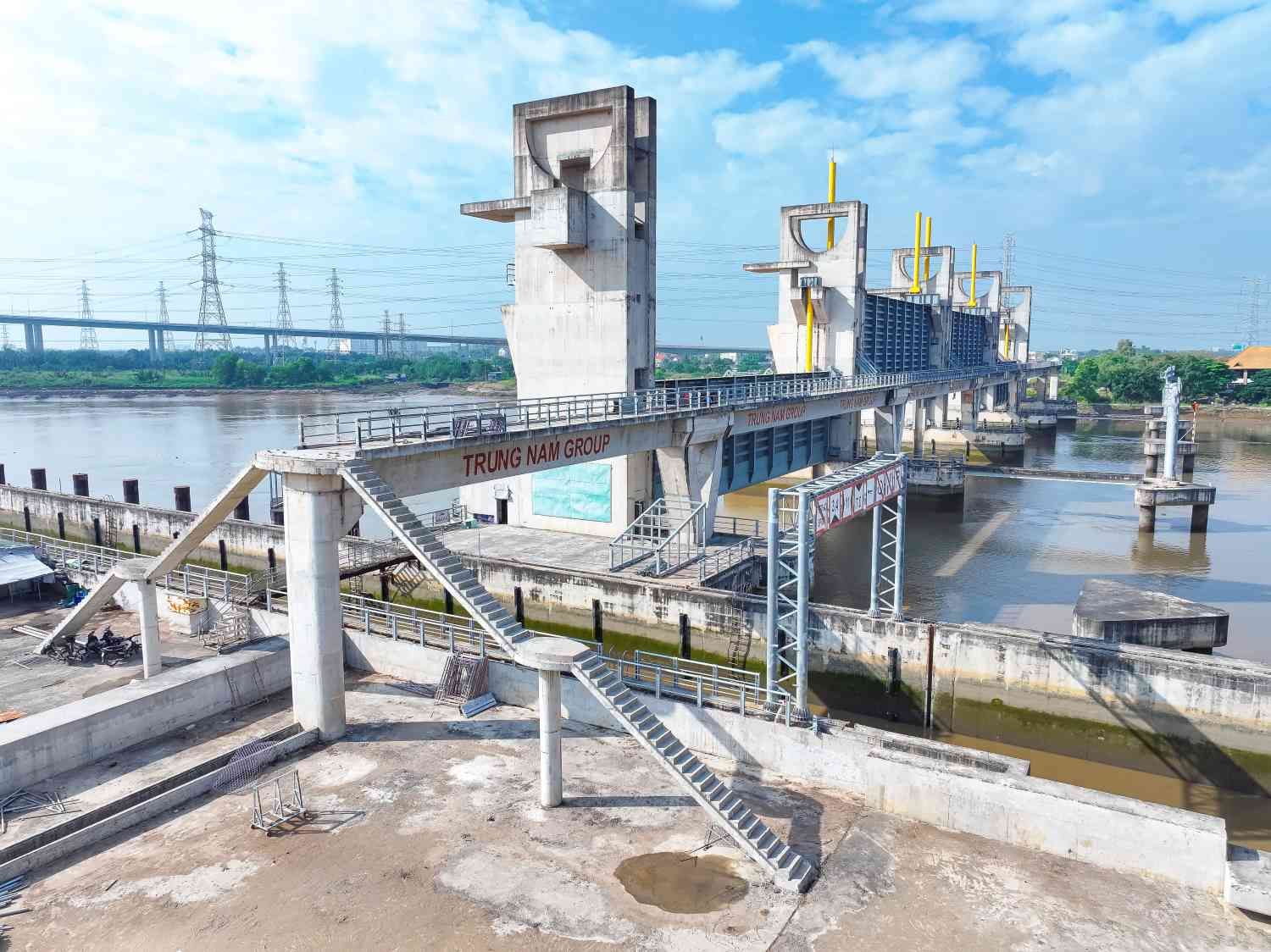

Theo cập nhật cuối tháng 9/2026, nhiều hạng mục chính của dự án đạt từ 92-99% tiến độ. Cống Bến Nghé đạt 99% và đã được nghiệm thu, bàn giao; cống Tân Thuận và Phú Xuân đạt 95%; Mương Chuối và Cây Khô đạt 94%; Phú Định đạt 93%.
Các cống dự kiến được vận hành thử lần lượt từ tháng 9 đến tháng 11/2026. Hệ thống điều khiển trung tâm SCADA dự kiến được đồng bộ trong tháng 11, phục vụ giám sát và vận hành toàn bộ dự án.
